Dự án nâng tiết diện đường dây 110kV Đông Hà – Lao Bảo được Tổng Công ty Điện lực miền Trung phê duyệt tại Quyết định số 281/QĐ-EVNCPC ngày 9/8/2019 với nội dung chính là cải tạo phân pha dây dẫn đường dây hiện hữu từ 1xACSR-185 thành 2xACSR-185 cho từng mạch các đường dây.

.Được biết, công trình do Tổng Công ty Điện lực miền Trung làm chủ đầu tư, Ban QLDA lưới điện miền Trung là đơn vị đại diện quản lý dự án và Công ty Điện lực Quảng Trị là đơn vị tiếp nhận quản lý vận hành sau khi hoàn thành. Để đáp ứng tiến độ đề ra về cả khối lượng, chất lượng công trình, PC Quảng Trị đã phối hợp cùng Ban QLDA lưới điện miền Trung, Trung tâm Điều độ HTĐ miền Trung cùng đơn vị thi công lập kế hoạch công tác chi tiết.
Theo đó kế hoạch thi công sẽ được chia thành 4 đợt, cụ thể: Đợt 1 có thời gian cắt điện 09 ngày, dự kiến từ ngày 15-24/5/2021. Trong đợt này, đơn vị thi công sẽ thực hiện cải tạo 01 mạch phân pha dây dẫn 2xACSR-185 từ cột cổng NXT 172/Đông Hà 220 -172/NMTĐ Đăk Rông 2; thay dây chống sét GSW-50 hiện hữu bằng dây chống sét kết hợp cáp quang OPGW-57/24 từ TBA 220kV Đông Hà đến vị trí 156A, thi công trong điều kiện một mạch đang mang điện. Đợt 2 có thời gian cắt điện 15 ngày, dự kiến từ ngày 01-15/6/2021. Trong đợt 2, đơn vị thi công thực hiện cải tạo 01 mạch phân pha dây dẫn 2xACSR-185 từ cột cổng NXT 171/Đông Hà 220 – 172/NMTĐ Quảng Trị, thi công trong điều kiện một mạch đang mang điện.
Đợt 3 có thời gian cắt điện 08 ngày, dự kiến từ ngày 19-/6/2021. Trong đợt 3, đơn vị thi công sẽ cải tạo 01 mạch phân pha dây dẫn 2xACSR-185 từ cột cổng NXT 172/Đông Hà 220-172/NMTĐ Đakrông 2. Đợt cuối có thời gian cắt điện 05 ngày, dự kiến từ ngày 26-30/6/2021. Trong đợt này đơn vị thi công sẽ tiến hành cải tạo 01 mạch phân pha 2xACSR-185 từ NXT 172/Gió Hướng Linh 2 đến VT161 thuộc ĐZ 171/NMTĐ Đăkrông 2 – 172/ Gió Hướng Linh 2.

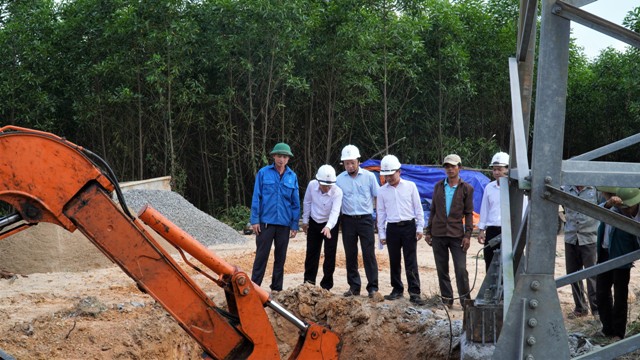

Với đặc thù thi công kéo dây phân pha trong điều kiện một mạch còn lại đang mang điện, nên việc đảm bảo an toàn cho đơn vị công tác được đặt lên hàng đầu. Do đó ngay từ ban đầu, Công ty Điện lực Quảng Trị đã chủ động kiểm soát phương án đơn vị thi công lập, bố trí nhân lực giám sát trong suốt quá trình thi công. Lãnh đạo PC Quảng Trị cho biết: Đơn vị cho đã rà soát, tính toán kỹ cân đối nguồn tải để bố trí phương thức vận hành hợp lý nhằm đảm bảo cấp điện cho khách hàng khu vực phía tây Quảng Trị trong suốt thời gian thi công kéo dài hơn 1,5 tháng.
Bên cạnh đó PC Quảng Trị cũng đẩy mạnh tuyên truyền cho chính quyền địa phương và nhân dân TP Đông Hà, các huyện Hướng Hóa, Cam Lộ, Triệu Phong về ý nghĩa dự án “Nâng cao tiết diện đường dây 110kV Đông Hà – Lao Bảo” để tạo sự đồng thuận, chia sẻ, đặc biệt là chủ đầu tư các nhà máy điện phải ngừng hoặc giảm công suất phát trong thời gian cắt điện thi công. Bởi đây là dự án có tính cấp bách nhằm truyền tải điện, giải phóng công suất của các nhà máy thủy điện, điện gió trên địa bàn các huyện phía Tây của tỉnh, góp phần thúc đẩy phát triển kinh tế – xã hội tại địa phương.
Quốc Huy
