PC Đà Nẵng triển khai chỉnh trang cáp viễn thông trên cột điện năm 2020

Chuẩn bị cho kế hoạch chỉnh trang cáp năm 2020, thời gian qua,  Công ty TNHH MTV Điện lực Đà Nẵng (PC Đà Nẵng) đã khảo sát, lập danh sách các tuyến đường dự kiến chỉnh trang cáp, qua đó rút kinh nghiệm trong quá trình thực hiện để làm công tác này tốt hơn trong thời gian tới.

Tính đến hết tháng 11/2019, PC Đà Nẵng đã tiến hành sắp xếp, chỉnh trang trên 56 đoạn/tuyến đường với tổng chiều dài 41,7km, tại 1.589 vị trí cột; đồng thời, PC Đà Nẵng đã thực hiện chỉnh trang tại 136 vị trí “điểm đen” về cáp thông tin, vượt kế hoạch do Tổng Công ty Điện lực miền Trung giao (128 vị trí/năm); theo kế hoạch, năm 2020, thời gian dự kiến từ cuối tháng 3 đến tháng 8 năm 2020 PC Đà Nẵng sẽ chỉnh trang 35 đoạn đường và tập trung xử lý 126 điểm đen cáp viễn thông trên cột điện tại thành phố Đà Nẵng, với tổng chiều dài là 45,6 Km, công tác chỉnh trang được thực hiện theo “Quy định Quản lý cáp viễn thông trên địa bàn thành phố” ban hành theo Quyết định số 09/2018/QĐ-UBND ngày 05/2/2018.

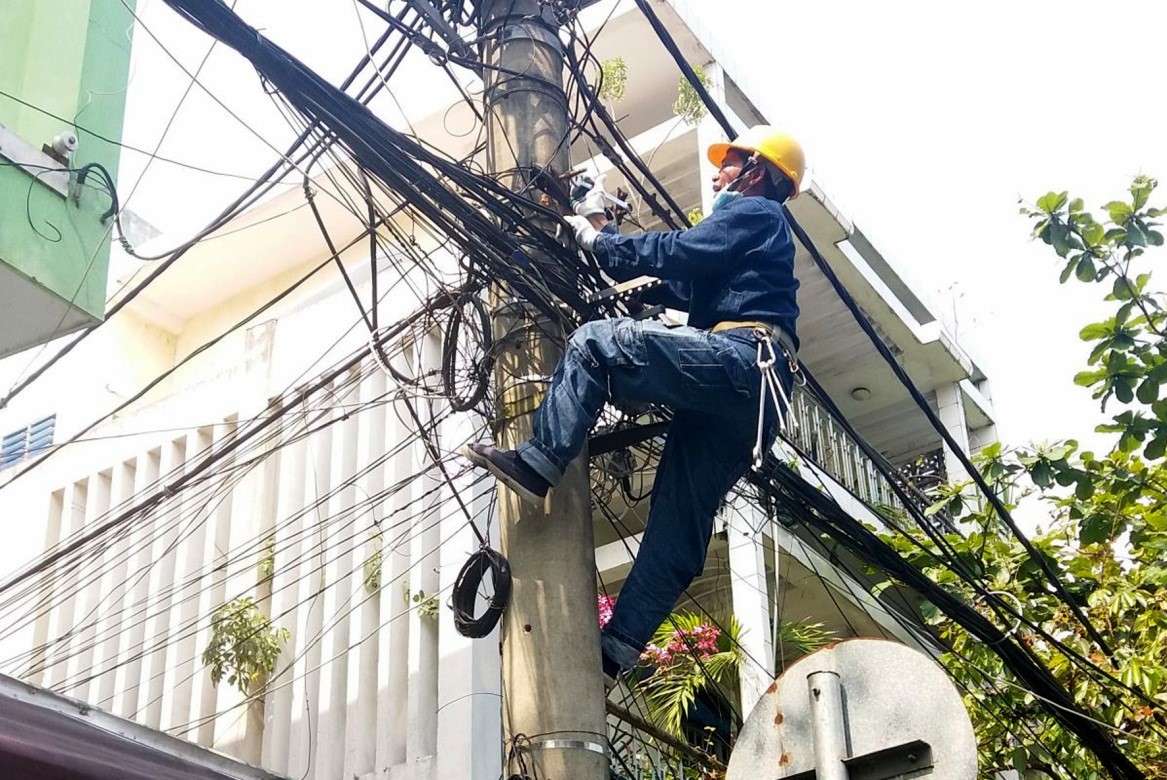

Công nhân PC Đà Nẵng đang kiểm tra cáp viễn thông lưới điện trong thành phố

Công tác chỉnh trang cáp là một quá trình dài đòi hỏi nhiều nhân lực, chỉnh trang dần dần từng đoạn, tuyến đường theo kế hoạch được UBND Thành phố Đà Nẵng phê duyệt; do vậy, PC Đà Nẵng rất cần sự nhìn nhận, cảm thông và phối hợp từ nhân dân khi thi công thu hồi cáp thông tin và phụ kiện treo sai quy định; sự hỗ trợ của các cấp chính quyền địa phương trong việc kêu gọi các đơn vị, doanh nghiệp viễn thông cùng phối hợp chung tay chỉnh trang cáp, cũng như xử phạt hành chính các nghiệp viễn thông vi phạm và tái diễn treo kéo cáp viễn thông sai quy định nhiều lần trên cột điện. Có như vậy, công tác treo kéo và chỉnh trang cáp mới thật sự đi vào nề nếp, tạo diện mạo tươi mới, sạch đẹp cho thành phố Đà Nẵng.

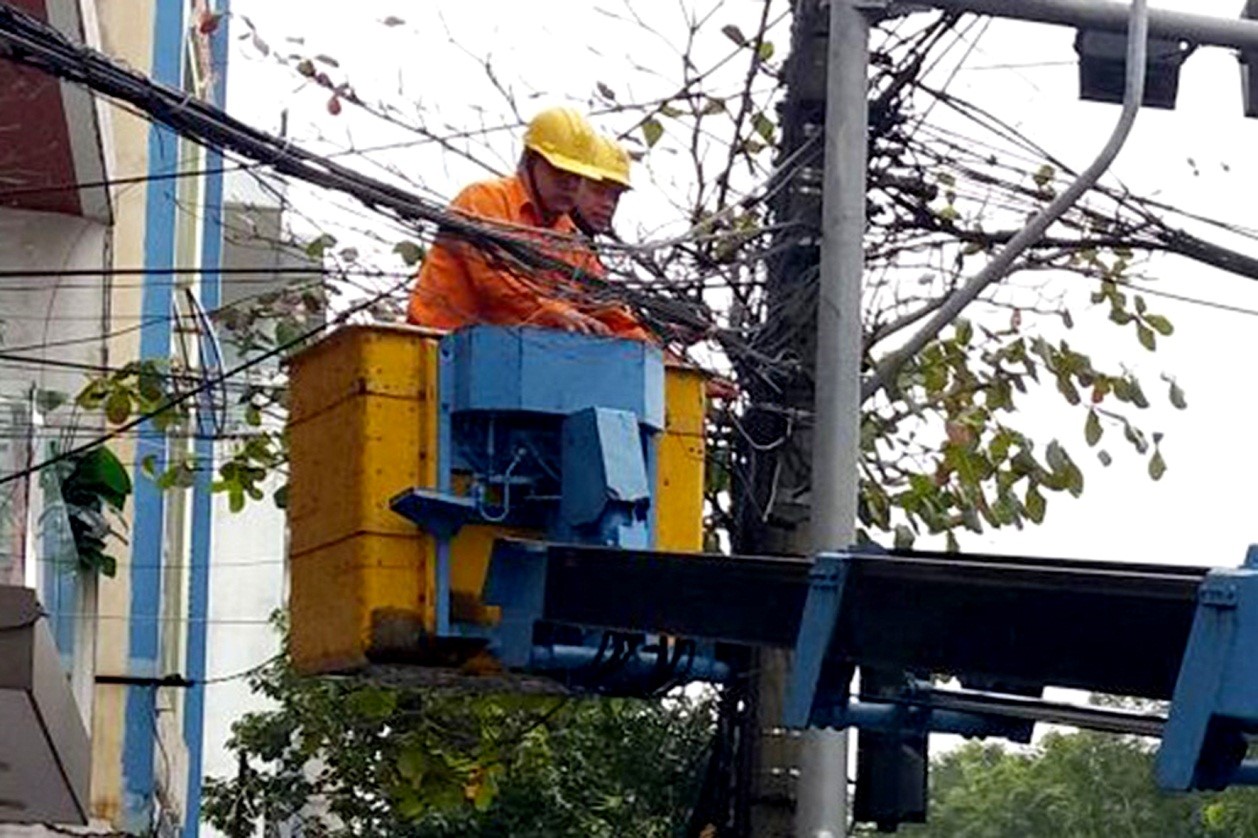

Công nhân PC Đà Nẵng xử lý cáp viễn thông tại tuyến đường

Từ cuối tháng 3/2020 đến nay, PC Đà Nẵng đã phối hợp cùng Sở Thông tin và Truyền thông thành phố Đà Nẵng, các nhà mạng thực hiện chỉnh trang cáp thông tin trên cột điện được thực hiện trên các tuyến đường Hồ Nghinh, Thế Lữ, Trương Định… Qua thời gian triển khai, đến thời điểm hiện tại, PC Đà Nẵng đã hoàn thành chỉnh trang với tổng chiều dài 6,853 mét và 15/24 vị trí điểm đen được sắp xếp gọn gàng và các vị trí đầu cột được gắn thẻ sở hữu, đảm bảo mỹ quan các tuyến phố cũng như an toàn phòng cháy chữa cháy, an toàn điện trong nhân dân.

Dương Anh Minh
